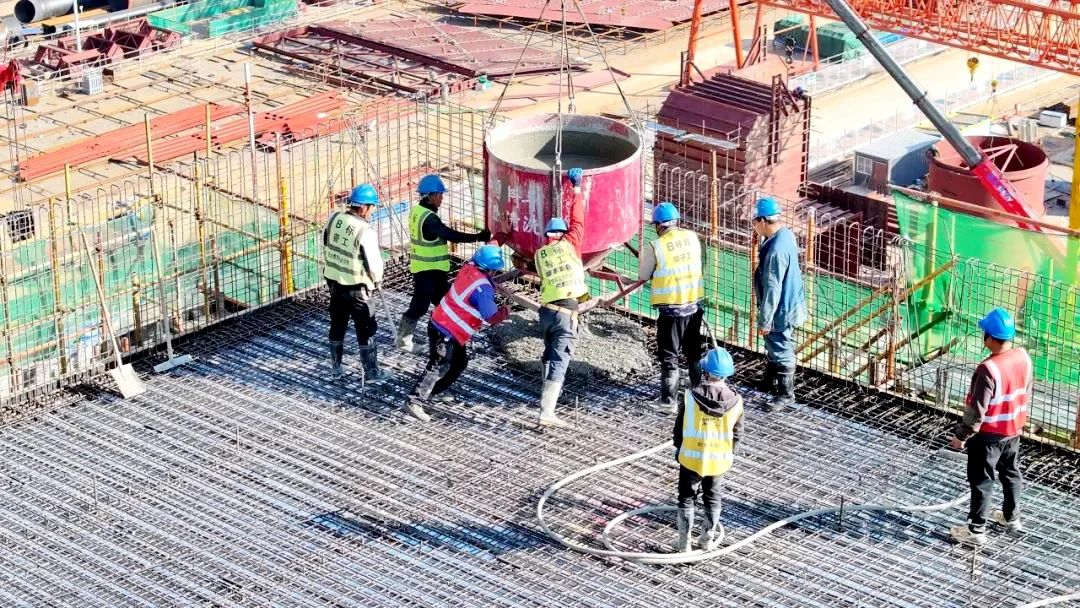

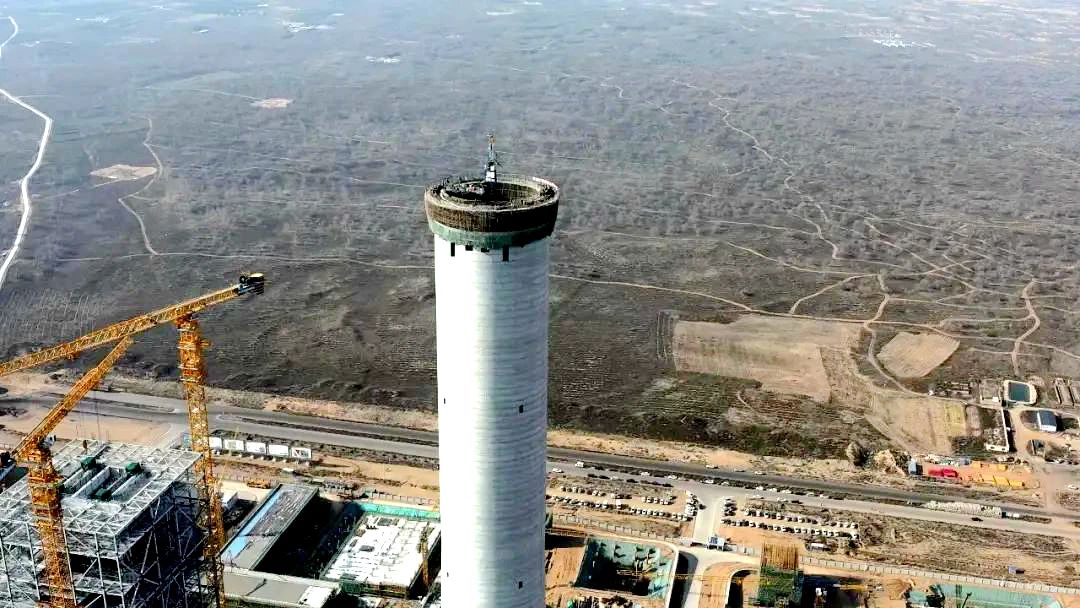

11月10-11日,内蒙古能源集团准大电厂2×100万千瓦煤电一体化扩建项目1号机组主厂房结构和烟囱结构先后顺利封顶,标志着该项目取得了阶段性进展。
1号机组主厂房纵向共19跨,轴距总长为188.5米,高度为47.5米,自2024年2月24日土方开挖,到封顶共历时257天,主厂房的顺利封顶为后续厂房封闭施工创造有利条件。
“自开工以来,我们科学合理安排工期,严把施工人员入口关,严格落实安全文明施工规范,紧盯进度节点目标,精心组织施工资源,统筹监理、设计、施工力量,积极推进设备物资生产、验收及运输,安排专业人员驻厂监造,严把设备质量工艺关,努力克服冬季严寒、夏季高温、雨季强降水等极端天气挑战,大力实施“党建+基建”工程,全力以赴推进项目建设。”内蒙古能源集团准大电厂2×100万千瓦煤电一体化项目相关负责人表示。
据了解,内蒙古能源集团准大电厂2×100万千瓦煤电一体化扩建项目位于准格尔经济开发区大路产业园,占地面积57.4万平方米,总投资约78.65亿元。规划建设2x1000MW高效超超临界、一次中间再热、间接空冷抽汽凝汽式汽轮机发电机组。项目投产后,可实现年发电量100亿千瓦时,工业供汽776万吨,年营业收入41.9亿元,为内蒙古自治区构建电力安全供应、推动煤电功能形态转型提供可靠的能源支撑。
